| ページ一覧 | ブログ | twitter |  書式 | 書式(表) |

MyMemoWiki

OpenProj

提供: MyMemoWiki
ナビゲーションに移動 検索に移動

OpenProj

ProjectLibre | に移動

プロジェクトマネージメント |


使い方

カレンダー(稼働日)の登録

  • メニュー - ツール - ワークタイムの変更

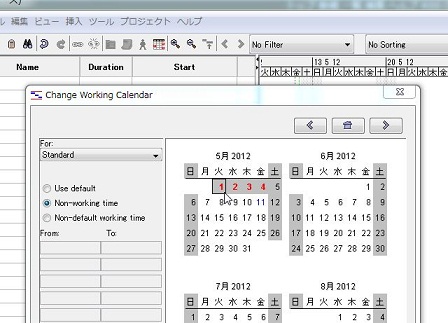

0828 open proj01.jpg

リソース(作業者)の登録

  • メニュー - ビュー - リソース

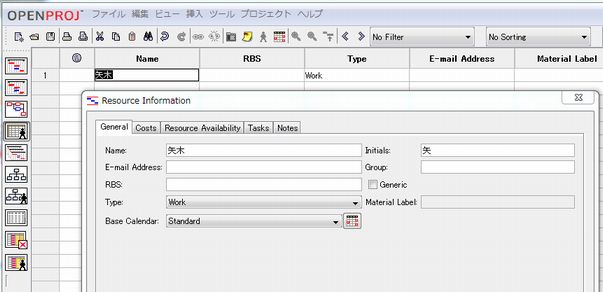

0829 open proj02.jpg

タスク

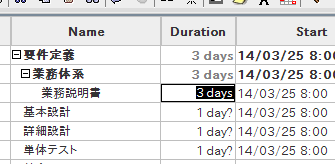

期間の定義

0822 open proj durtion.png

設定単位
m
h 時間
d 日 (8時間)
w 週 (40時間)
mon 月 (20日)

<blockquote>0を入力するとマイルストーンとなる</blockquote>

期間設定の変更
  • ツール - ワークタイムの変更 - Options

0821 open proj duration settings.png

タスクの順序

タスク順序

種類 コード 意味
終了-開始 FS 先行タスクが終了したら後続タスクを開始
開始-開始 SS 先行タスクが開始したら後続タスクも開始
終了-終了 FF 先行タスクが終了したら後続タスクも終了
終了-開始 FS 先行タスクが終了したら後続タスクが終了


リンクを設定

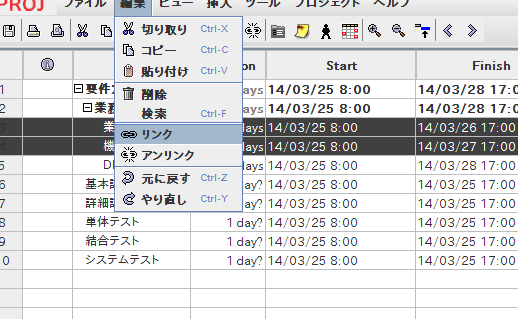

0826 open proj link.png

タブ 意味
Predecessors 先行タスク
Successors 後続タスク

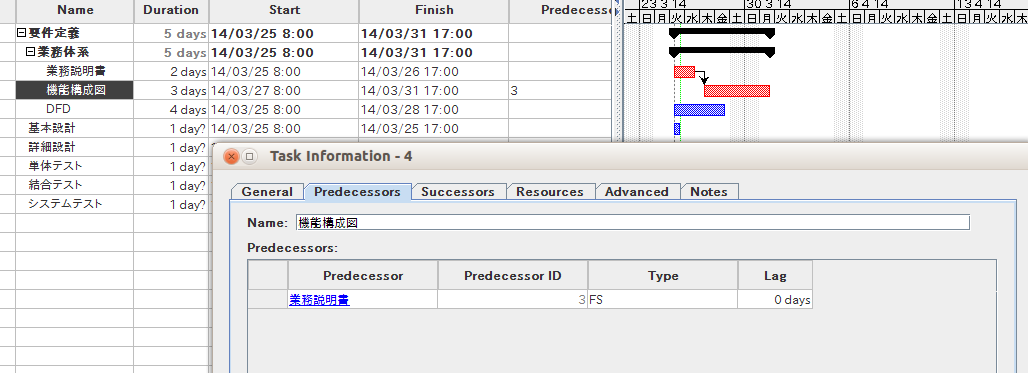

0827 open proj link2.png

ラグとリード

ラグ

0823 open proj lag.png

リード

0825 open proj lead.png

ラグとリードの設定
  • Lagに値(リードの場合負数)

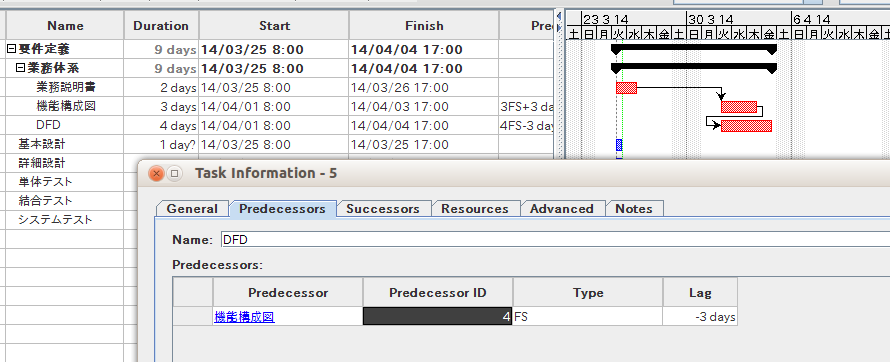

0824 open proj lag lead.png

タスクの制約

制約 内容
As Soon As Possible 出来るだけ早い開始日
As Late As Possible 出来るだけ遅い開始日
Must Start On 指定日に開始
Must Finish On 指定日に終了
Start No Earlier Than 指定日より早く開始しない
Start No Later Than 指定日より遅く開始しない
Finish No Earlier Than 指定日より早く終了しない
Finish No Later Than 指定日より遅く終了しない

0830 task constraint.jpg

タスクの依存関係(リンク)を作成

  • ネットワークビューにして、ドラッグする
  • タスク間の制約は、コネクタをダブルクリックしてポップアップしたダイアログで設定できる。

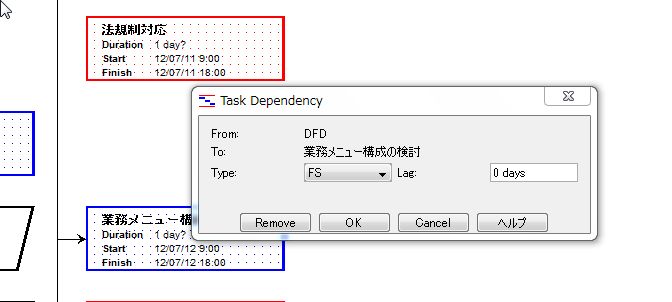

0831 task dependancy.jpg

Tips

動かない

Java1.7インストールで .podファイルが開けない(Windows)

<blockquote>Java1.6自体のインストールは必要</blockquote>

[Java Runtime Environment]
Maximum Version=1.6
JVM Type=favor_client
Minimum Version=1.5

Oracle Javaで動かない(Linux)

==
